6.3. MRPII как черный ящик

На рис. показаны входные и выходные параметры для MRPII-системы. Легко видеть, что эти параметры практически совпадают с параметрами для MRP-системы, но к обычной линейной последовательности операций добавляются две петли обратной связи: петля обратной связи по доступным материалам для производства, и петля обратной связи по доступным производственным мощностям.

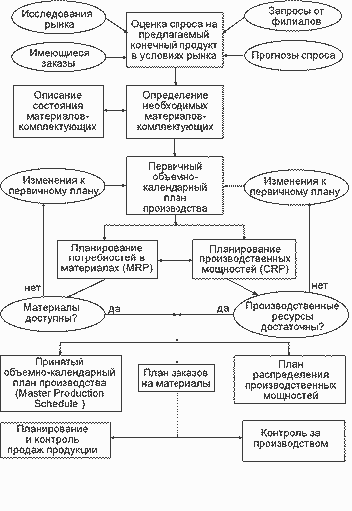

Рисунок 6.2. Входы и выходы MRPII-системы

Входы и выходы MRPII-системы


Обратная связь (feedback) и её роль в MRPII-системе

Чрезвычайно важно обратить внимание на функции обратной связи (feedback) в MRPII-системе. Например, если поставщики не способны поставить материалы/комплектующие в оговоренные сроки, они должны послать отчет о задержках, сразу, как только они узнают о существовании этой проблемы. Обычно, стандартная компания имеет большое количество просроченных заказов с поставщиками. Но, как правило, даты этих заказов не отражают в достаточной степени дат реальной потребности в этих материалах. На предприятиях же, управляемых системами класса MRPII, даты поставки являются максимально близкими к времени реальной потребности в поставляемых материалах. Поэтому крайне важно заранее поставить систему в известность о возможных проблемах с заказами. В этом случае система должна сгенерировать новый план работы производственных мощностей, в соответствии с новым планом заказов. В ряде случаев, когда задержка заказов далеко не является исключением, в MRPII-системе задаётся объем минимального поддержания запасов «ненадежных» материалов на складе (safety stock).

В настоящее время, системы MRPII класса прочно входят в жизнь крупных и средних производственных организаций. Основной и эффективной чертой этих систем является возможность планировать потребности предприятия на короткие промежутки времени (недели и даже дни) и осуществлять обратную связь (например, автоматически изменять ранее построенные планы производства при сбоях поставок или поломке оборудования) внося в систему данные о проблемах в реальном времени.

Алгоритм работы MRPII-системы нацелен на внутреннее моделирование всей области деятельности предприятия. Его основная цель - учитывать и с помощью компьютера анализировать все внутрикоммерческие и внутрипроизводственные события: все те, что происходят в данный момент и все те, что запланированы на будущее. Как только в производстве допущен брак, как только изменена программа производства, как только в производстве утверждены новые технологические требования, MRPII-система мгновенно реагирует на произошедшее, указывает на проблемы, которые могут быть результатом этого и определяет, какие изменения надо внести в производственный план, чтобы избежать этих проблем или свести их к минимуму. Разумеется, далеко не всегда реально полностью устранить последствия того или иного сбоя в производственном процессе, однако MRPII-система информирует о них за максимально длительный промежуток времени, до момента их возникновения.

Таким образом, предвидя возможные проблемы заранее, и создавая руководству предприятия условия для предварительного их анализа, MRPII-система является надежным средством прогнозирования и оценки последствий внесения тех или иных изменений в производственный цикл.

Любая MRPII-система обладает определенным инструментарием для проведения планирования. Нижеперечисленные системные методологии являются фундаментальными рычагами управления любой MRPII-системы:

  1. Методология расчёта и пересчета MRP и CRP планов.

  2. Принцип хранения данных о внутрипроизводственных и внутрикоммерческих событиях, которые необходимы для планирования.

  3. Методология описания рабочих и нерабочих дней для планирования ресурсов.

  4. Установление горизонта планирования (planning horizon) - промежутка времени, на который составляется план на уровне отдельного предприятия.

Горизонт планирования (planning horizon, time fence (временные рамки)) - период времени, в течение которого система планирования «видит» плановые показатели. Обычно горизонт планирования не выбирается меньше периода оборачиваемости средств или максимальной длительности производства продукции.

Эти методологии и принципы не являются универсальными и определяются исходя из постановки конкретной задачи, применительно к конкретному коммерческому предприятию.
