10.8.3. Планирование

КП «Планирование» в общем контексте внутрифирменного планирования является одним из уровней многоуровневого планирования, включающего :

«Стратегическое и годовое тактическое планирование», определяющее задачии финансовые результаты, которые организация хочет достичь в заданный плановый период ;

«Объемно -календарное планирование», определяющее понедельный график выпуска Готовой Продукции.

«Наряд -Задание на выполнение работ», подразумевающее детализацию выполнения работ до индивидуальных заданий исполнителям с определением технологической карты и маршрута изготовления ДСЕ, комплектации материалов , нормативной себестоимости работ, критериев качества.

Первый уровень планирования реализуется с помощью финансового планирования с детализацией данного плана по отдельным бюджетам предприятия .

Второй уровень планирования не является жестким требованием, а, скорее, прогнозом производства и реализации продукции.

Требования к исполнению точно в срок планового задания связано не со II-м, а с III-м уровнем планирования - «Задание на выполнение работ».

КП «Планирование» ставит следующие цели :

  1. базовые данные, используемые для планирования (нормативы на организационный и элементные аспекты ), должны подлежать формализации , учету в ИС и непрерывному уточнению;

  2. реализация планов должна отслеживаться ;

  3. действия и обязательства по осуществлению планирования должны стать повседневной практикой. Задействованные группы и личности должны выполнять обязанности, связанные с планом.

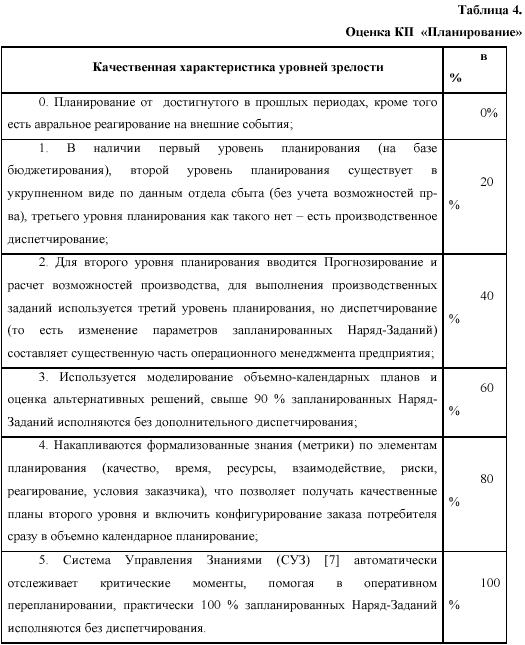

Рисунок 10.11. Оценка КП Планирование

Оценка КП Планирование


Ключевыми приемами (для данного КП ) являются следующие методики :

  1. Для I-го уровня планирования : Управление планированием продуктовой линии / ТНГ ; Управление укрупненным планированием ресурсов (RCP);

  2. Для II-го уровня планирования : Управление планирования Главного Календарного Графика / MPS; Управление планированием Возможности Использования Ресурсов (RCCP);

  3. Для III-го уровня планирования : Управление планированием потребности материалов (MRP); Управление планированием потребности мощностей (CRP); Управление планированием возможностей распределения (DRP).
